手机在线观看亚洲国产精品,国产一区二区三区小说,窝窝视频在线观看,综合在线亚洲

抓住時機全力以赴 保質保量完成洛陽東路綜合改造工程

發布日期:2021-08-23

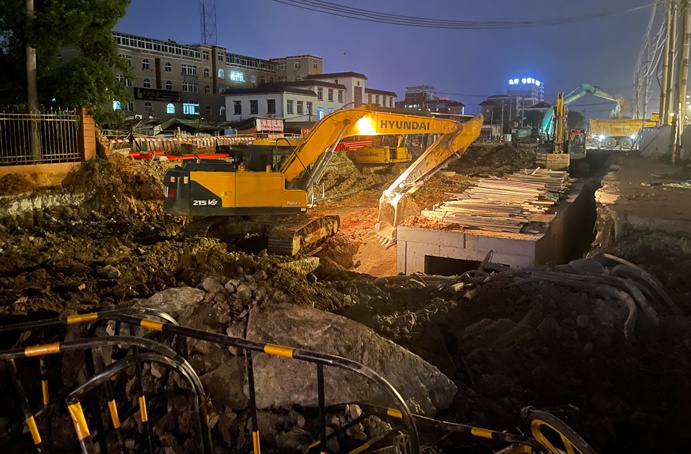

受近期頻繁降水影響,洛陽東路綜合改造工程青山湖大道至高新大道段北半幅現場進度滯后。為按時間節點完成施工任務,項目部召開會議,部署了相應的進度加快措施。在確保安全,保證質量的前提下,要求作業隊伍根據現場實際情況,結合天氣等因素,加班加點作業,全力以赴,按時完成施工任務。




結合施工現場進度,項目部優化了施工組織,采取以下四點具體措施:

一、已完成級配及底層水穩段200米開始面層水穩攤鋪,并做好養護,后續跟進路緣石安裝及底層瀝青攤鋪。

二、土路基未成形段300米,采取換填措施,完成路基,后續級配、水穩層緊接著展開作業。

三、土路基碾壓成形段400米,根據天氣情況分段開展作業,先清除受雨水浸泡的紅土表層,隨后進行級配、水穩層的施工。

四、作業隊伍加大人、材、機投入,根據施工作業段將施工任務層層落實至每個點每個人,加快項目推進。



  • 官方公眾號

    官方客服

    版權所有?南昌市政建設集團有限公司

    聯系電話:0791-88638039

    地址:江西省南昌市青云譜區迎賓北大道361號

    備案號:贛ICP備18014990號-1
